El Hospital de Apoyo Pomabamba II-1 Antonio Caldas Domínguez presenta solo un 58 % de avance físico, pese a que su construcción se inició en 2021 y tenía como fecha prevista de culminación diciembre de 2025. La situación fue advertida por la Contraloría General de la República, que identificó retrasos y otras situaciones que podrían afectar la culminación del proyecto.
La alerta está contenida en el Informe de Control Concurrente N.° 10434-2026-CG/MPROY-SCC, correspondiente al periodo de evaluación del 2 al 22 de junio de 2026. El proyecto está a cargo de la Autoridad Nacional de Infraestructura (ANIN) y busca atender a más de 49 mil pobladores de la provincia de Pomabamba.
La obra inició con un presupuesto de S/ 140,5 millones, que incluía infraestructura, plan de contingencia, equipamiento, expediente técnico y supervisión. Sin embargo, debido a variaciones en el alcance del proyecto, el monto de inversión se incrementó hasta S/ 599,9 millones en junio de 2024.

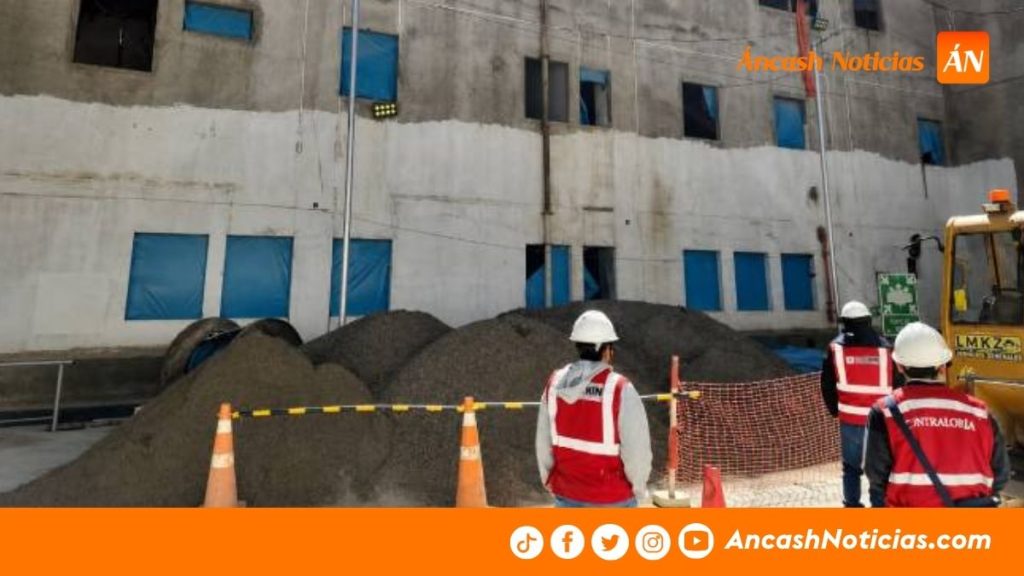

Durante la inspección física realizada el 10 y 11 de junio, la Contraloría identificó retrasos en los trabajos de reforzamiento estructural e inactividad en algunas áreas. Asimismo, entre enero y abril de 2026 no se registraron avances en la construcción de varios bloques del hospital principal ni trabajos de relleno en el muro de contención.
El órgano de control también constató que materiales y equipos destinados a la instalación de ascensores permanecían almacenados en cajas selladas. Además, se observó acero de refuerzo expuesto con presencia de óxido y cemento almacenado a la intemperie, situaciones que fueron incluidas entre las observaciones del informe.

Deficiencias en hospital de contingencia
Mientras continúa la construcción del nuevo establecimiento, la población es atendida en un hospital de contingencia. En este recinto, la Contraloría detectó hundimientos y desprendimientos del piso en las áreas de recuperación, operaciones, hospitalización y cirugía.
También se identificaron deficiencias en los ambientes destinados al manejo de residuos sólidos biocontaminados, debido a que no cuentan con puntos de agua, desagüe ni drenaje.
Falta de personal clave
Otro de los aspectos advertidos corresponde a la falta de profesionales considerados clave para la ejecución del proyecto, entre ellos responsables del sitio, control de calidad, infraestructura hospitalaria y planeamiento.
Según informó el contratista, pese a las convocatorias y entrevistas realizadas, no se había logrado incorporar a dichos profesionales.
Las situaciones adversas fueron comunicadas a la ANIN para que adopte las acciones preventivas y correctivas que correspondan y garantice la continuidad de los trabajos y la culminación del proyecto hospitalario.
